桁車梁吊裝施工技術措施


評論:   ? 收藏本頁
6.4質量通病及防止措施
6.4.1累計誤差
兩吊車梁的突緣加勁板之間,插入設計厚度為10mm的鋼板,并用普通螺栓連接,當吊車梁長度有誤差或柱間距有誤差時,安裝中應再有誤差的每一柱處,隨時調整插入鋼板的厚度,不應將誤差累計在一根柱子上再行處理;連接兩吊車梁的螺栓必須擰緊,然后打亂螺紋,防止螺母松動。
6.4.2焊縫不符合要求
施工時應嚴格按照圖紙施工,認真對待每一道焊縫,保證焊縫質量,焊接完成后需檢查焊縫的高度、厚度、夾渣等,如遇嚴重焊接質量問題,要求重新焊接;輕度質量問題要求整改,整改完成經驗收合格后方可進行下道工序。
6.4.3軸線及標高偏差
嚴格按照表6-1中的要求施工,應盡量避免較大誤差的產生。
7安全文明施工及環境保護方案
7.1方案編制依據
《安全生產法》
《電力建設安全工作規程》火電部分DL5009.1-2002
《建筑機械使用安全技術規范》JGJ33-2001、J119-2001
《建筑工程施工現場供電用電安全規范》GB50194-93
7.2施工概況
國電河北龍山發電廠一期工程2機組汽機房吊車梁及軌道安裝,是屬大型鋼結構安裝,高空作業交叉作業明顯,相對環境因素簡單,特制定一下措施防止現場施工和環境因素造成的人身傷害事故。
7.3安全文明施工及環境保護管理目標
7.3.1安全文明施工管理目標
根據本期工程的特點,明確如下安全目標:杜絕輕傷級以上事故;杜絕高空墜落及墜落物傷人事故;防止觸電事故發生;班組安全管理100%達標;安全文明施工創全國同行業一流水平。
7.3.2環境管理目標:
本工程嚴格控制環境保護行為,加大環境控制力度,避免環境污染。
7.4現場文明施工與控制措施
⑴施工的在崗人員統一著裝,佩戴胸卡。
⑵施工場地周圍設立圍欄和安全通道,場地平整干凈。
⑶施工電源、閘箱要標準化、規范化,線路布設合理、走向安全。
⑷樹立施工人員的成品保護意識,不破壞混凝土表面和棱角。
⑸建立安全文明施工責任制,并且層層承包,文明施工不合格的分包商不予結算。
⑹工程施工期間嚴格執行《電力建設安全工作規程》和公司制定的施工現場文明施工管理制度,爭創文明工地。
7.5主要安全規劃及控制措施
⑴施工現場必須設置警戒隔離區域并在醒目位置設置安全警示牌。
⑵進入施工區域內的周轉工具、設備及材料按區域規劃實行定置化擺放,其走向布置要同施工現場保持一致,整體美觀,禁止亂堆亂放。
⑶柱子上用卡扣安裝緊固ф11安全鋼絲繩一道,施工人員作業時必須將安全帶系在安全鋼絲繩上。
⑷現場臨時用電采用木桿架空設置,要求規范、整齊、美觀。
⑸吊車梁及鋼軌就位時,下方嚴禁站人。
⑹吊裝過程中,設置專職安全監督人員,非施工人員嚴禁進入施工區域。
⑺吊裝過程中,鋼梁或鋼軌要平穩,上部施工人員注意自身戰位,防止被鋼梁或鋼軌擠傷或碰撞造成高空墜落。
⑻上部周轉材料及雜物必須清理干凈,所用工具必須放在可靠、牢固之處,防止材料墜落傷人。
⑼進入高空作業人員必須為經體檢合格人員,電工、電焊工、起重指揮及司機等特種作業人員必須持證上崗。
⑽現場文明施工布置(見附圖3)。
7.6環境保護規劃與控制措施
本工程環境因素簡單,且容易控制。
7.6.1施工垃圾清理
環境因素:焊接用廢棄物;
影響范圍:廠界內;
防止措施:專人清理。
7.6.2電弧污染
環境因素:焊接電弧
影響范圍:施工現場
防止措施:施工人員帶防護眼鏡、穿防護服。
7.7緊急情況應急處理預案
施工期間,緊急情況或事故發生后,各部門負責人緊急聯系方式和救援物資準備到位。必要時撥打120急救或119火警,施工區域標識該急救電話。
7.8組織保證機構及指責
⑴安全員:1人,負責現場安全文明施工全面工作;
⑵技術員:1人,負責現場安全文明施工的技?術工作;
⑶工?長:1人,負責現場安全文明施工的落實;
⑷起重工:2人,負責吊車安全運作及吊裝的安全檢查;
⑸施工人員:20人,負責現場安全文明施工的實施。
7.9安全設施需用情況一覽表?????????????????????????????????????表7-1

?

材料名稱
數量
材料名稱
單位
安全警戒繩
200m
安全帶
30條
警戒牌
4塊
安全鋼絲繩
100m
防護手套
30副
防護眼鏡
30副
漏電保護器
10只
?
?
注:鋼梁吊裝前準備齊全。
7.10施工危險辨識、風險評估及風險控制對策表(附表1)
7.11環境因素識別與評價表(附表2)
????????????????????????????????????????????
打字:郝景坡???????????????????????????????????????? 校對:趙新國
附錄1
相關參數及計算
1、H3-36B 12t塔式起重機部分性能參數

?

臂長(m)
有效起重范圍(m)
配重距離(m)
最大起吊重量(Kg)
41.9
40
21.18
6800
46.9
45
21.18
6000
51.9
50
21.18
5200
根據現場實際情況,吊車起重的距離最大約為33m,對照上表可知吊車性能滿足現場施工要求。
2、鋼絲繩性能計算
初步確定選用兩根6×37 ф19.5mm 15m長、公稱抗拉強度為1700N/mm2的鋼絲繩雙股起吊,鋼絲繩斷面面積141.16mm2,破斷力S破斷=239.5KN,則:
S允許=αS破斷/K
起重S允許為鋼絲繩允許承受的最大拉力;
α為換算系數,取0.82;
K為鋼絲繩的安全系數,取8。
S允許=0.82×239.5÷8=24.548KN=2.505t。
4F·cos(a/2)=G
其中 F為鋼絲繩最大受力;
a為鋼絲繩夾角;
G為鋼梁自身重力。
4×2.505×cos(a/2)=6.4
a=2Arccos(6.4/(2.505×2))=100o
因此鋼絲繩的最大夾角不得大于100o。
?
?

?

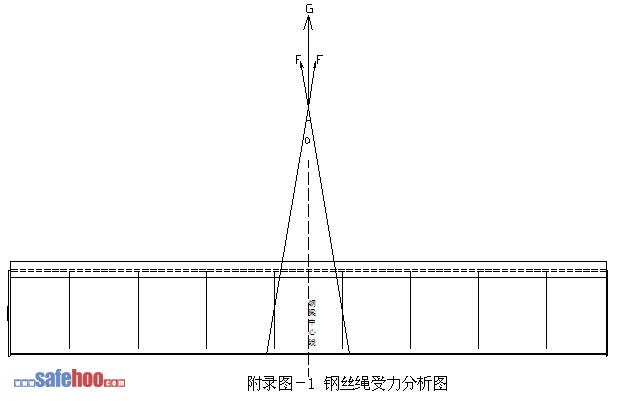

鋼絲繩計算示意圖如下:
?
3、中央下垂度校正
吊車梁跨距的檢驗,用鋼尺測量。因跨度較大,用彈簧秤拉測,防止下垂。
ΔW2L3/24T2
其中:Δ為中央下垂數(m);
W為鋼皮尺每米重度(N/m);
L為鋼皮尺長度(m);
T為量距時的拉力(N).
測量完成后及時記錄測量數據,便于跨距的校正。
4.卡環選擇
選用4.1卡環,卡環本體直徑為27mm,橫銷螺紋直徑M30,允許負荷為40200N,即極限荷載為4.102t,根據前面計算卡環實際承受的荷載為2.505t,可知采用4.1卡環滿足施工要求。
?
